Tủ điện công nghiệp có vai trò quan trọng trong việc vận hành hệ thống điện hoặc hệ thống máy móc trong nhà máy. Việc thiết kế, lắp đặt tủ đạt tiêu chuẩn chất lượng, an toàn góp phần vào sự an toàn và ổn của hệ thống điện và dây chuyền máy móc.
Các bước thiết kế lắp đặt tủ điện công nghiệp gồm các giai đoạn:
1. Lập bảng sơ đồ khối của phần điện cần lắp đặt (nếu đã có sơ đồ thiết kế mạch)
2. Khảo giá thị trường các vật liệu cần mua (kiếm loại có chất lượng,và dư tải,nếu cần chọn giữa 2 giá thì chọn cái nào có giá cao hơn.) khi đã có các vật tư theo yêu cầu của sơ đồ khối, dùng kích thước thực tết của các vật tư này để xem sắp đặt các vị trí nào trên bảng hợp lý nhất
3. Các vật liệu phụ trong lắp đặt đặt trong tủ điện công nghiệp. (như các vòng sô thứ tự cài vào dây, thanh sắt dùng cài các khởi động từ, rơ le, timer, các đầu nối điện .vv.

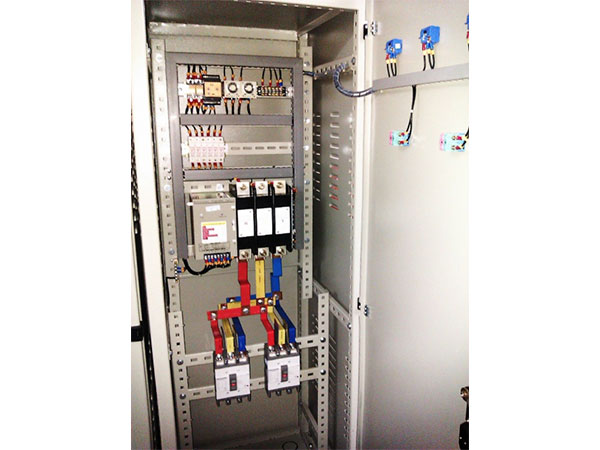

4. Lắp các cơ phận lên bảng (ván ép dày 10mm,hoặc phíp hoặc bảng sắt - đặt bảng ở vị trí nằm ngang khi lắp ráp )
5. Sau khi lắp xong, thử độ an toàn cách điện của bảng tủ với các cơ phận lắp trên bảng (nếu bảng tủ là bằng sắt) thử trước bằng điện lưới nối tiếp với 1 bóng đèn tròn 300watts, xem sự hoạt động của các cơ phận có đúng với quy trình thiết kế hay không. Sửa các chỗ sai, nếu có.
6. Thử lại 1 lần với tải nhỏ .sau đó ráp bảng các cơ phận vào tủ.
7. Làm khung chân tủ lắp đặt tủ vào vị trí, kéo dây điện từ các động cơ vào tủ, kéo điện lưới.
8. Thử lại phần dây nối đất, an toàn về điện (dây nối đất của cánh cửa tủ và thân tủ phải là loại đồng , dây dẹt, đan lưới, mềm, khó đứt)
Cần chú ý:
Vẽ sơ đồ khối là liên quan đến phần bố trí các thiết bị trong tủ, phân làm 3 phần: Mạch công suất, mạch điều khiển và mạch tự động.
Về mặt an toàn thì 1 tủ điện cần bố trí sao cho thích hợp với hướng điện lưới vào và hướng điện ra các thiết bị sử dụng (phần nhiều điện 3 pha và động cơ tải, như vậy cần quan sát vị trí các máy, vị trí điện lưới, vị trí công nhân sử dụng, vận hành máy để hình thành 1 vị trí lắp đặt hợp lý và an toàn.
Phần cơ khí của tủ điện công nghiệp đôi khi cần có sự kín nước nếu máy hoạt động trong môi trường có nhiều sự ẩm ướt các thiết bị trong tủ điện: tối thiểu phải có 1 aptomát chính và nút tắt, đầu gạt đóng điện của aptomat ló ra bên ngoài tủ. Lý do để có thể cô lập hoàn toàn đường dây điện lưới vào tủ khi cần thiết. Cường độ cắt tự động có thể chọn tương đương với tổng các tải phụ bên dưới cho đến lớn hơn gấp 3 lần.
Cũng cần bố trí thêm một ổ cắm điện 220 volst trong tủ điện công nghiệp, để khi bảo dưỡng tủ, dùng đèn cho sáng, dễ làm. Vị trí áp tomát này bố trí ngay nơi các dây điện lưới tiếp cận (thường đặt ở góc trên, bên trái, đôi khi bên phải). Một nút nhấn tắt khẩn cấp các động cơ là cần thiết. Vị trí các vật liệu, nếu nhiều, có thể phân thành từng vùng riêng cho mỗi chức năng vân hành.
Từ trên xuống các thiết bị tiếp theo, như các KĐT lớn trên 1 hàng ngang, các biến tần (nếu có, thường đặt ở vị trì gần các KĐT liên quan Các KĐT nhỏ trên 1 hàng ngang, các relay trung gian, các timer cũng trên 1 hàng ngang. Giữa các hàng KĐT là các máng nhựa đi dây các dây điều khiển. Các cây Domino thường đặt ở hàng ngang dưới cùng hoặc đặt hàng dọc bên trong tủ.
Phía dưới tủ điện công nghiệp thường là những lỗ trống hình tròn 1 dây 3 pha và dây trung tính vào, 1 cho các dây ra chạy các động cơ, 1 cho bó dây tới hộp gắn nút bấm điều khiển (nếu có.) Ráp dây tới phần nào, cài vòng số thứ tự dây cho phần đó ngay, thường thì ráp dây phần điều khiển trước (dây nhỏ), sau mới qua ráp dây phần công suất (dây to), nếu có thể dùng điện thử luôn từng phần đã ráp dây xong. Khung đặt tủ điện công nghiệp nếu dùng, cần thiết kế sao cho cân bằng, vững chắc khi đặt tủ vào, phải có sụ hàn chắc các tiếp điểm với dây nối đất vào tủ.
Kiểm tra dây nối đất của tủ điện công nghiệp bằng cách dùng 1 bóng đèn sợi tim 300watt: 1 đầu vào pha nguồn điện lưới 220V, đầu còn lại cho chạm vào vỏ tủ, bóng đèn phải sáng thì tủ mới an toàn về điện và có thể sử dụng. Lần đầu tiên cần thử cho các động cơ liên quan chạy không tải để xác định chiều quay cho đúng. thử các nút chức năng vận hành trong khoảng 10 phút. Thử các công tắc hành trình và tác dụng hiệu quả của nó Sau đó mớI cho máy vận hành có tải.
